चिलिमे–त्रिशूली २२० केभी लाइनको तार तान्न ड्रोनको प्रयोग

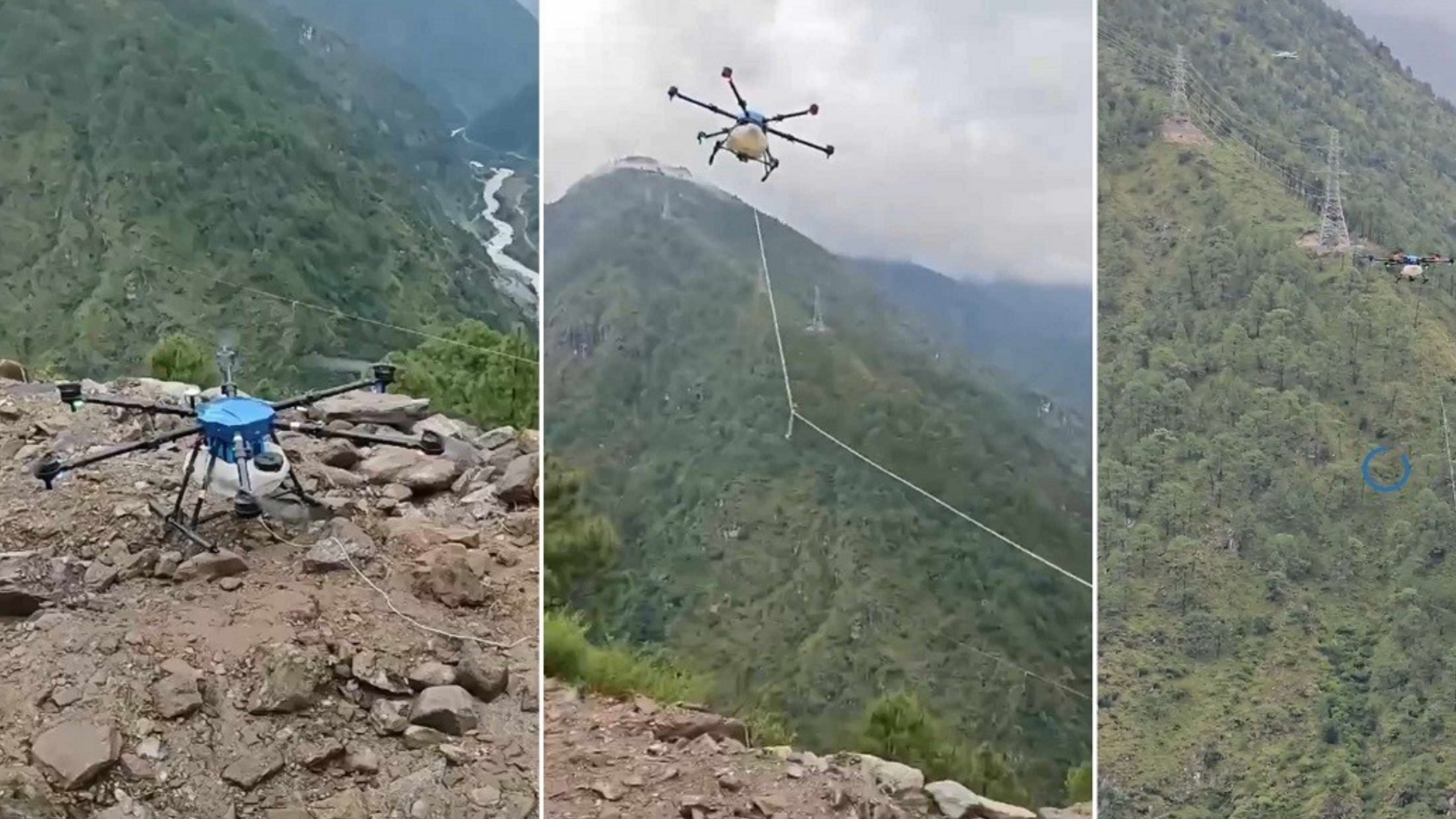

रसुवा,असोज ३ । निर्माणाधीन चिलिमे–त्रिशूली २२० केभी प्रसारण लाइनको तार (कन्डक्टर ) तान्ने कार्यमा ड्रोनको प्रयोग गरिएको छ । आयोजना अन्तर्गत मैलुङ नजिक लामो दूरी तथा कठिन भूगोलमा पर्ने टावर नम्बर २६ र २७ बीचको तार तान्न ड्रोनको प्रयोग गरिएको हो । दशैंअघि नै प्रसारण लाइन निर्माणको कार्य पूरा गर्ने लक्ष्यका साथ काम भइरहेको आयोजनाले जनाएको छ ।

त्रिशूली नदी र त्यसका सहायक खोलाहरूमा निर्माणाधीन तथा निर्माण हुने जलविद्युत् आयोजनाहरूबाट उत्पादित विद्युत् राष्ट्रिय प्रणालीमा प्रवाह गर्न यो लाइनको प्रयोग हुनेछ । १११ मेगावाटको रसुवागढी र ४२ मेगावाटको साञ्जेन जलविद्युत् आयोजनाको बिजुली यही प्रसारण लाइनबाट प्रवाह हुने छ । दुवै आयोजना निर्माण सम्पन्न भई विद्युत् उत्पादनको चरणमा छन् । यसले गर्दा पनि प्रसारण लाइन निर्माण जतिसक्दो छिट्टो सम्पन्न गर्नुपर्ने दवावमा प्राधिकरण छ ।

रसुवाको आमाछोदिङमो गाउँपालिका थम्बुचेतस्थित चिलिमे हब सबस्टेसनदेखि नुवाकोटको किस्पाङ गाउँपालिकाको पहिरेबेंसीस्थित त्रिशूली थ्री बी हब सबस्टेसनसम्मको २८ किलोमिटर प्रसारण लाइन निर्माणका अन्तिम चरणका कामहरू भइरहेका छन् । चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन आयोजनाअन्तर्गतनै २२० र १३२ र ३३ केभीका चिलिमे हव र त्रिशूली थ्री बी हब सबस्टेसन निर्माण सम्पन्न भइसकेका छन् ।

प्रसारण लाइनमा पर्ने ७६ वटा टावरमध्ये ७५ वटाको निर्माण सम्पन्न भएको छ । एउटा टावर जडान कार्य अन्तिम चरणमा छ । २८ किलोमिटर प्रसारण लाइनमध्ये पाँच किलोमिटर मात्र तार तान्न बाँकी छ । उत्तरगया गाउँपालिका–१ तिरुबाट सोही वडाको सिरुचेतसम्म १ हजार २ सय ३५ मिटर लम्बाइमा तार तान्नु पर्ने छ । टावर जडान र बाँकी रहेको तार तान्न करिब २ सय जना श्रमिकहरू परिचालित छन ।भौगोलिकरूपमा अत्यन्तै जोखिमयुक्त र कठिन हिमाली क्षेत्रमा टावर बनाउनु पर्ने, भीरैभीर रहेको र सडक पनि नभएकाले ढुङ्गागिट्टी, बालुवा, टावरका सामान, पानी मान्छे या खच्चडबाट बोकाएर लैजानु पर्ने, बाढीपहिरो, ठेकेदारको कमजोर कार्यसम्पादन, वन क्षेत्रको जग्गा प्रयोगको समस्या, स्थानीयको अवरोध, कोभिड–१९ लगायतका कारणले आयोजनाको निर्माण प्रभावित हुँदै आएको छ । निर्माणस्थल हिमाली र पहाडी क्षेत्रमा पर्ने भएकाले लाइन निर्माणमा मौसमको पनि प्रतिकूल प्रभाव पर्दै आएको छ ।

प्रसारण लाइन समुद्री सतहबाट ६८० देखि २६०० मि.सम्म पर्ने भूभागमा निर्माण गरिएको छ । ३३ वटा टावर पहुँच सडक नै नभएका ठाउँमा निर्माण गर्नु पर्ने अवस्था थियो । उक्त स्थानसम्म पुग्न छुट्टै पहुँच सडक निर्माण गरिएको छ । आयोजनाले लाइन निर्माणका लागि २० किलोमिटरभन्दा बढी पहुँच सडक बनाएको छ ।खच्चड र मानिसबाट निर्माण सामग्री र उपकरणहरू ढुवानी गरी ९ वटा टावर निर्माण गरिएको छ । २ वटा टावर हेलिकोप्टरबाट निर्माण सामग्री ढुवानी गरी निर्माण गरिएको छ ।

प्रसारण लाइन अन्तर्गत चिलिमे /मैलुङ खण्ड २० किलोमिटर डबल सर्किट र मैलुङ/त्रिशूली थ्री बी हबसम्म ८ किलोमिटर चार (मल्टी) सर्किट लाइन निर्माण गरिएको छ । कोरियन कम्पनीहरूको अगुवाइमा निर्माणाधीन २१६ मेगावाटको माथिल्लो त्रिशूली–१ जलविद्युत्त आयोजनाको विद्युत्त जोड्न मल्टी सर्किट लाइन बनाउन लागिएको हो । माथिल्लो त्रिशूली–१ ले मल्टी सर्किट लाइन बनाउँदा भएको खर्चको ६० प्रतिशत रकम बेहोर्ने छ ।

प्रसारण लाइन र सबस्टेसन निर्माणका लागि चिनियाँ कम्पनी पिङगाओ ग्रुप अफ कम्पनीजसँग २०७४ को कात्तिकमा ठेक्का सम्झौता भएको थियो । ठेक्का सम्झौता २०७४ को पुसमा कार्यान्वयनमा आएको थियो ।

प्रतिक्रिया दिनुहोस्
